在建工程修文园区蹊径提升项目铁西路第二标段正在加紧举行蹊径首层水稳铺设事情
自7月份入汛以来,,晋中履历了近40天的超强降水。。。。。为战胜对汛期事后因填土含水量严重超标造成的工期延后等问题,,克日,,晋中指挥部召开八月份清静生产例会,,在建各工程举行了专题研究安排,,对各项事情内容逐一细化安排,,倒排工期,,配足资源,,形成“抢夺秋季黄金施工期”大干气氛。。。。。
由于汛期降水量较多,,蹊径施工难度加大,,修文园区蹊径提升项目在划分从手艺质量上、工期进度上、人事情业和质料储备上举行了详细步伐安排。。。。。其中在质料储备方面,,做到了使用汛期时间,,提前购置塑料布对回填土举行雨天苫盖和购置及格土方加速施工进度;;;;使用灰土拌降低填土含水率和土壤外弃。。。。。阻止现在,,该工程四条蹊径均进入路面水稳作业阶段,,累计完成产值3.1亿,,完成65%,,现正加紧举行剩余路基处理和雨水口施工。。。。。
在建工程龙城区域路网项目沉井支模、电力箱涵托架正加紧装置

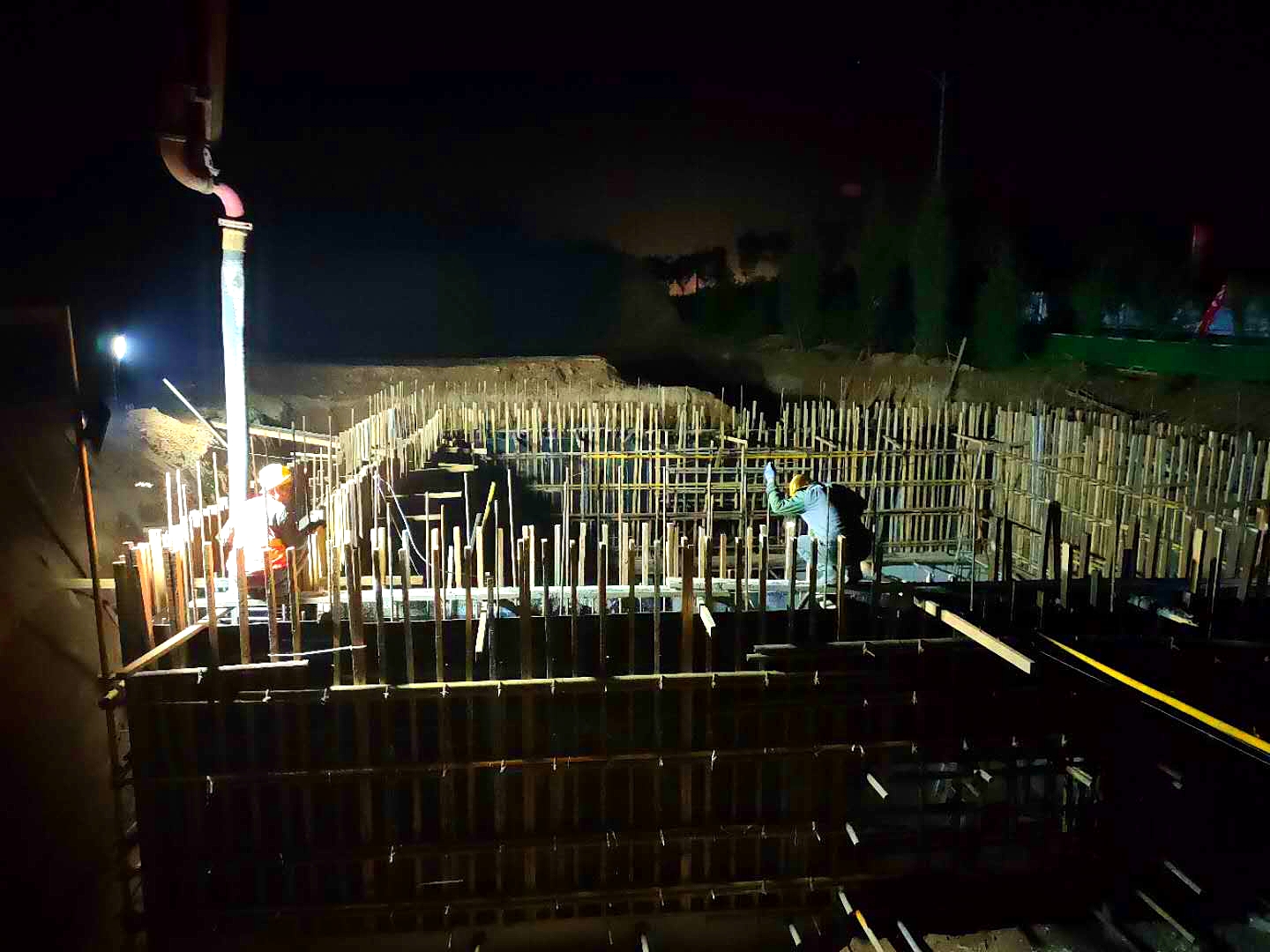

龙城区域路网402cc永利集团项目402cc永利集团现场机械轰鸣,,402cc永利集团者坚守一线,,三更时分还在加紧施工,,抢进度、抓效率。。。。。在入汛以来,,虽无法举行户外作业,,但项目部通过加工托架、储备质料确保汛期事后箱涵装置顺遂举行。。。。。阻止现在,,龙城区域路网402cc永利集团沿线19.7千米电力箱涵完成15千米,,现正加紧过河、过路段沉井及顶管施工,,8条蹊径正加紧路基施事情业,,累计完成产值5亿元,,完成65%。。。。。

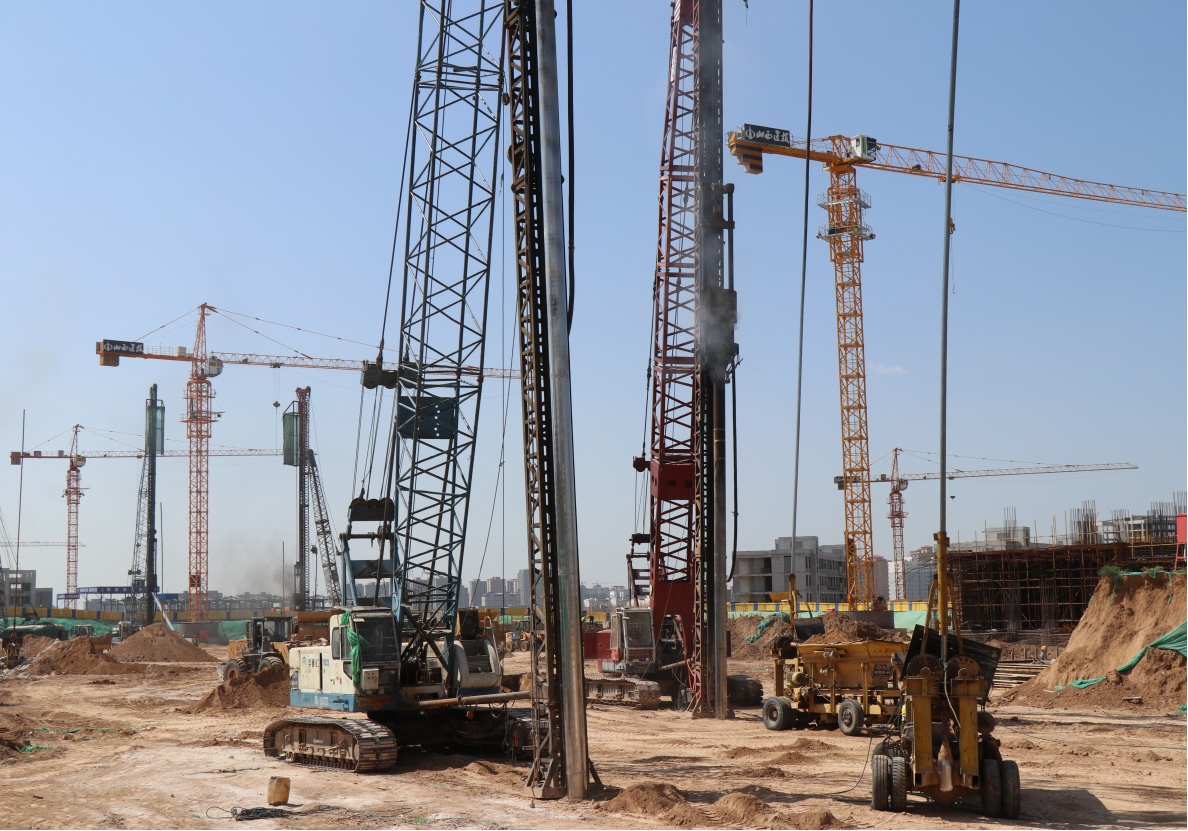

阻止8月尾,,山西职教港项目已签署种种条约631份;;;;完成施工总产值16.5亿元;;;;现场主体封顶75个单体,,楼座地基与基础完成100%;;;;砌体完成80%;;;;屋面完成60%;;;;室外主管网完成92%;;;;外墙装修完成60%;;;;绿化完成65%;;;;水系施工完成10%,,各项施工使命实现了高产达产。。。。。
下一阶段,,指挥部还将切实做好“大干”精神的贯彻落实,,围绕细腻化治理、标准化作业、规范化施工开展竞赛,,充分依赖科技立异与治理立异,,依托智慧工地,,提高产品质量,,建设精品工程,,按期完成各项生产使命。。。。。
