“渔家在江口,,,潮流入柴扉。。行客欲投宿,,,主人犹未归。。竹深村路远,,,月出钓船稀。。遥见寻沙滩,,,春风动草衣服。。”

位于广东省湛江市廉江市良垌镇周边墟落,,,自古以来,,,以打渔为生,,,进入新时代,,,使用地理优势和政府扶持,,,陋习模的鱼塘比肩皆是。。现在,,,鱼塘的上方,,,一片片的光伏板悄然而立。。

追寻光的足迹,,,赓续传承山西建投一建“光伏速率”-402cc永利集团

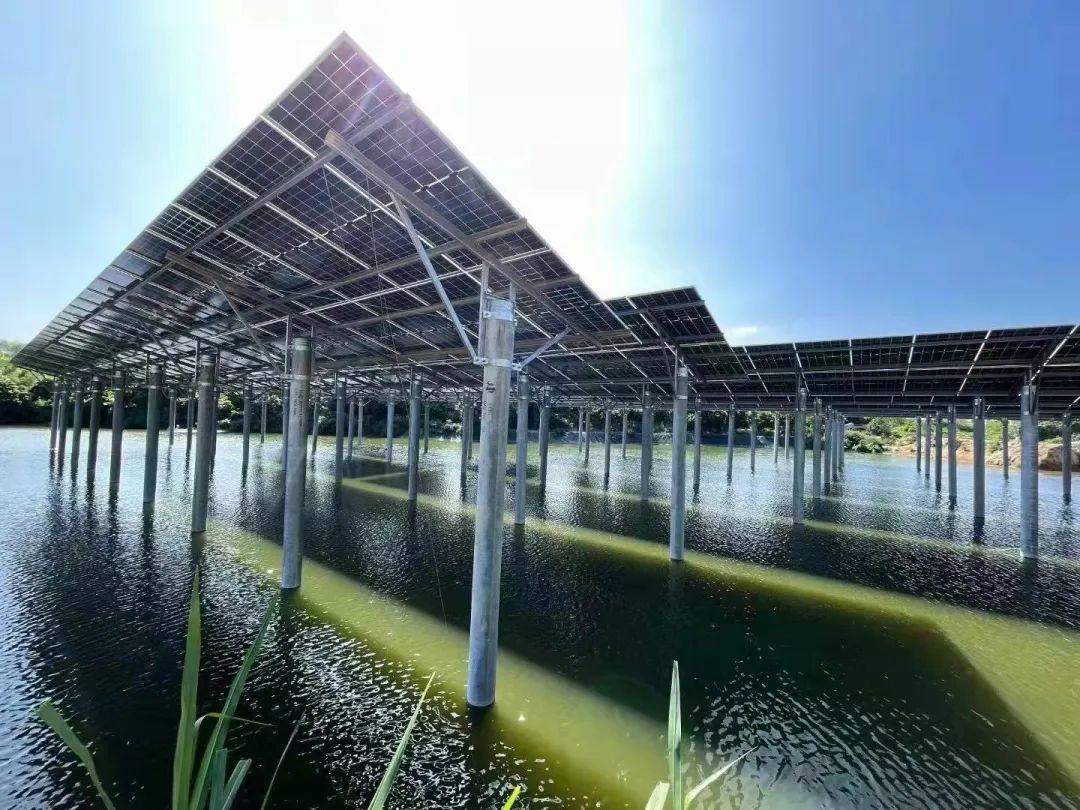

这就是山西建投一建集团EPC总承包的中航廉江良垌90MW渔光互补光伏电站项目,,,该项目是一建集团在国家“双碳”目的的配景下,,,在自身光伏行业深耕多年的履历传承下,,,连系外地的情形特点,,,接纳“渔光互补”设计方式,,,最终将妄想区域打造成集光伏电站402cc永利集团、光伏先进手艺树模、特色水产品养殖、特色渔业休闲旅游、特色农业莳植为一体的综合开发基地。。

自5月份开工以来,,,面临海内新冠疫情的重复、质料装备供应的受阻、雨季的影响、工期的主要等诸多挑战,,,一建集团相关向导亲临现场指导事情,,,所有人把责任扛在肩上、放在心上,,,紧盯时间节点,,,整合种种实力,,,实验专班推动,,,所有职员铆足劲头,,,蓄力冲刺,,,“踩下油门”干工程,,,又一次演绎了山西一建的“光伏速率”。。

追寻光的足迹,,,赓续传承山西建投一建“光伏速率”-402cc永利集团

在施工历程中,,,项目部严把质量关,,,推行样板制,,,建设天天例会制度,,,实时解决现场业主、设计、监理及施工各班组协调配合问题,,,当天问题当天解决,,,不拖延。。每周组织清静大检查,,,每月组织一次应急演练,,,确保制度和治理的落地。。项目部建设清静及疫情防控小组,,,防疫物资准备充分,,,对现场198名治理及施工职员天天举行体温挂号,,,行程排查。。项目被列入山西省重点行业百项手艺立异项目导向妄想项目,,,现已在申请两项专利,,,并准备举行402cc永利集团厅效果挂号。。

现阶段升压站主体已经完工,,,接地变、主变、SVG已经就位,,,11号、12号、15号、22号光伏区桩、支架、组件已经装置完成,,,质量获得业主、监理及粤电的一致好评,,,粤电、上海电气多次来项目旅行学习。。

追寻光的足迹,,,赓续传承山西建投一建“光伏速率”-402cc永利集团

10月14日,,,项目电力质检圆满通过,,,距离11月30日的全容量并网目的又迈进了一大步,,,在集团及工程公司的大力支持下和项目全体职员的配合起劲下,,,项目一定准期保质保量地实现并网,,,擦亮山西一建新能源领域的品牌手刺。。
